Heinola saa oman Prisman

Heinolan Prisman avajaisia juhlitaan keväällä 2027!Mittava hanke työllistää jo rakentamisvaiheessa reilut 200 henkilöä. Valmiin Prisman arvioidaan tuovan Heinolaan yli 100 kaupan alan työpaikkaa.Uuden Prisman rakentaminen Heinolan Tähtiniemeen käynnistyi vuoden 2025 lopulla.

Terveisiä työmaalta

  • Havainnekuva Hesburger Prisma Heinolasta

    Hesburger Prisma Heinola: Helppo tulla - helppo viihtyä!

    Heinolan Prisma-keskukseen rakennetaan Hesburger, jonne on helppo tulla kauppakäynnin yhteydessä - tai ihan muuten vaan herkuttelemaan. Maukkaiden aterioiden lisäksi Hesburgerista saa monia pienempiä herkkuja kahvin kaveriksi.Samaan aikaan uuden Prisman kanssa avattavan Hesburgerin ravintolasalissa on 122 asiakaspaikkaa, ja terassilla on lisätilaa vielä yli 20 paikan verran.Asiointia sujuvoittavia itsepalvelukassoja Prisma Heinolan Hesburgerissa on neljä.
  • Prisma-keskukseen kolme vuokralaista ja Hämeenmaan Hesburger

    Heinolan uuteen Prisma-keskukseen tulee kolme ulkopuolista vuokralaista: Normal, Heinolan keskusapteekki ja Silmäasema. Lisäksi sinne tulee Hämeenmaan Hesburger.Prisma Heinolan työmaalla rakennetaan parhaillaan vuokralaisten tiloja.
  • Autoilijan palvelut lähellä Prismaa​

    Prisma Heinolan viereen avataan jo lokakuussa ABC-automaattiasema. Piha-alueelle rakennetaan ABC-latausasema, joka avataan samaan aikaan uuden Prisman kanssa eli keväällä 2027. Lähelle Prismaa rakennetaan ABC Carwash -autopesu, joka avataan myös jo lokakuussa. Uuteen autopesuhalliin tulee kolme pesukonetta, mikä tekee siitä Hämeenmaan isoimman ABC Carwashin.
  • Prisma Heinolan rakennustyömaa keväällä 2026.

    Valtaosa Heinolan Prisman rakentajista tulee lähialueelta

    Keväällä 2027 avattava Heinolan Prisma on merkittävä alueellinen työllistäjä: Jo rakentamisvaiheessa hanke työllistää reilut 200 henkilöä. Urakoitsijoista jopa 80 prosenttia tulee lähialueelta.

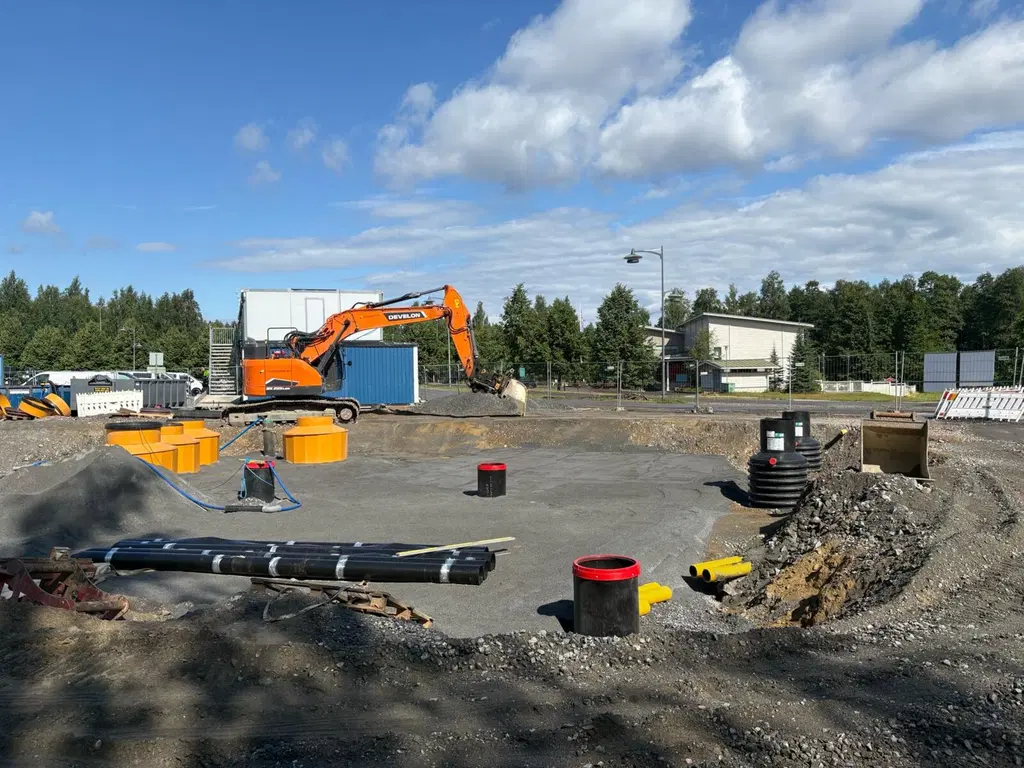

  • Prisma Heinolan työmaa maaliskuussa 2026, runkoelementtien asennus.

    Heinolan Prisman runko nousee silmissä

    Prisman perustusurakka on parhaillaan käynnissä ja kestää arviolta alkukesään. Syksyllä aloitetaan jo sisätöitä.

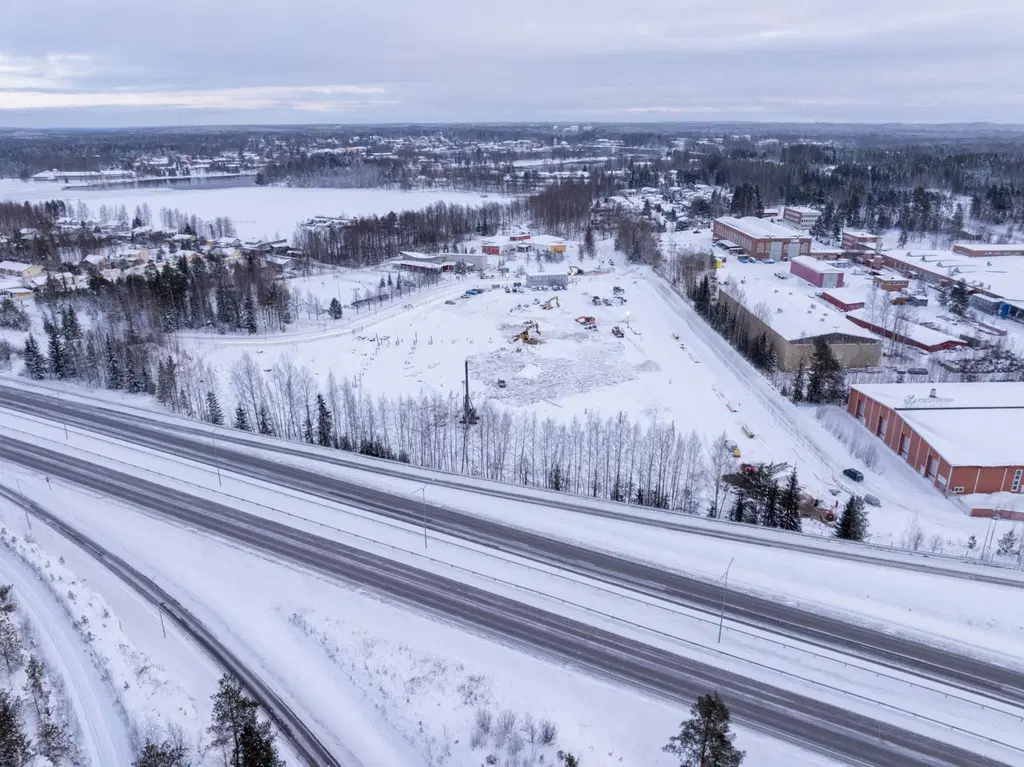

  • Talvinen ilmakuva Prisma Heinolan työmaasta.

    Paalutus ja perustusurakka alkuvuodesta 2026

    Prisma Heinolan työmaalla alkoi paalutus tammikuun 2026 alussa, ja se on valmis kuun loppuun mennessä. Prisman perustuksia päästään tekemään helmikuussa.

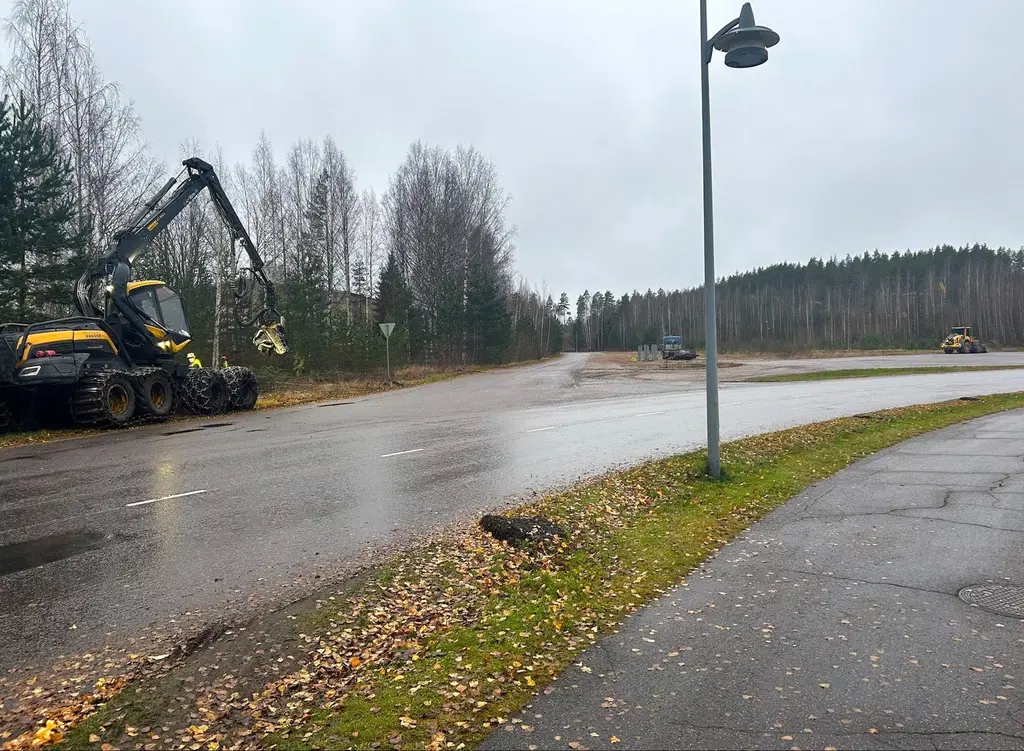

  • Prisma Heinolan työmaa-alue alkutekijöissään.

    Rakentamistyöt alkoivat marraskuussa 2025

    Prisma Heinolan rakentamistyöt alkoivat marraskuussa valmistelutöillä ja työmaan perustamisella.

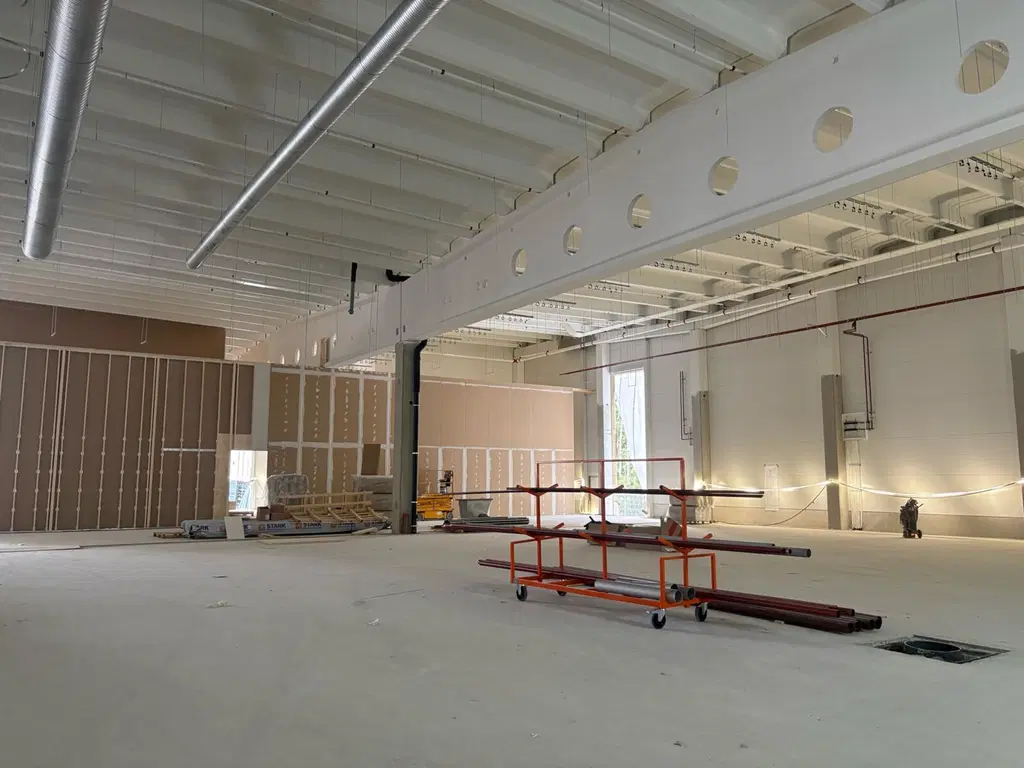

Prisma Heinolan rakentaminen osa 4 – kurkistus sisätiloihin

Prisma Heinolan rakentaminen osa 3

Prisma Heinolan rakentaminen osa 2

Terveiset Prisma Heinolan työmaalta

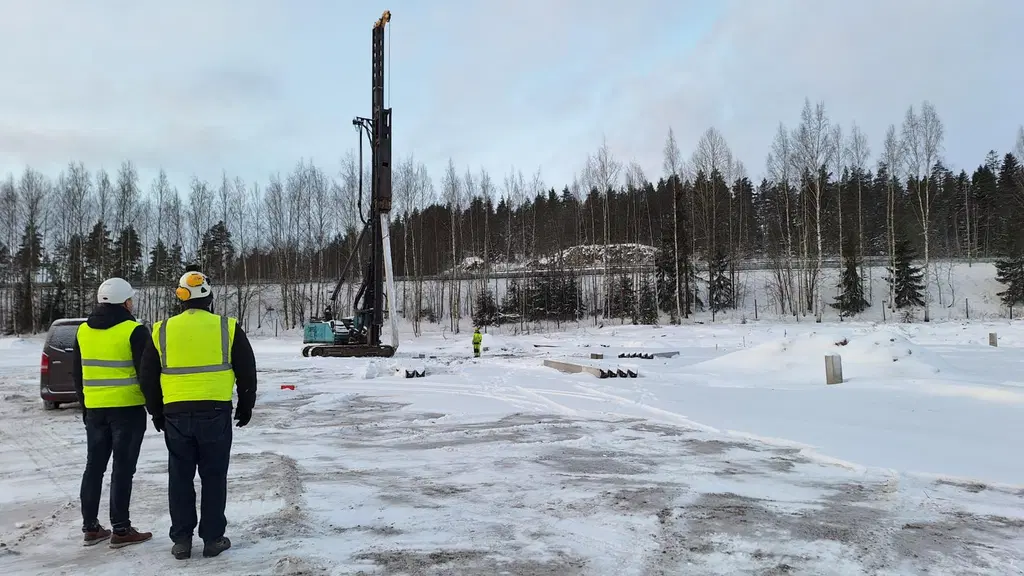

Paalutuskone hommissa Prisma Heinolan työmaalla.

Prisma Heinola

Rakennuksen kokonaispinta-ala: n. 10 000 m2Kokonaisinvestointi: 30 M€Sijainti: Tähtiniemi, HeinolaValmistumisaika: Keväällä 2027
